Geschiedenis van de Brouwerij De Smedt.

Bouw van de hall in 1971 (vertelling)


Vertelling, uit de brouwerij-archieven.

Door de goede afzet van Afligem hebben wij stapelruimte te kort; wij besluiten een nieuwe hall te bouwen.

Bij het ondertekenen van het kontract in juli ’70 richten wij de hangar t.t.z. de garage naast Temmershof in als warme kelder of stapelplaats.

Prijzen worden gevraagd voor een nieuwe hall. De voordeligste was de firma Wardenier te Brugge.

Wardenier zet het werk uit met paaltjes op 16 maart 1971.

Op 17 maart komt Jan Stallaert zijn kraan voor de grondwerken, alsook de grondwerken van de verbindingstunnel.

Op 18 maart beton gegoten in de tunnel met Frans Van Gerwen en zijn 2 helpers.

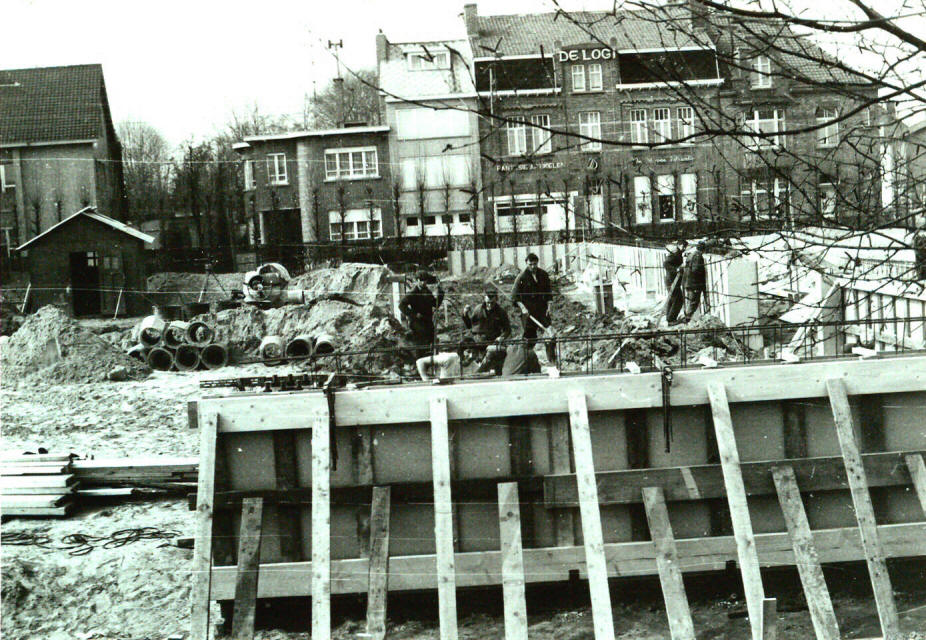

Op 19 maart was de tunnel gans gegoten; Frans Van Gerwen begint de tunnel uit te meten + 2 metsers.

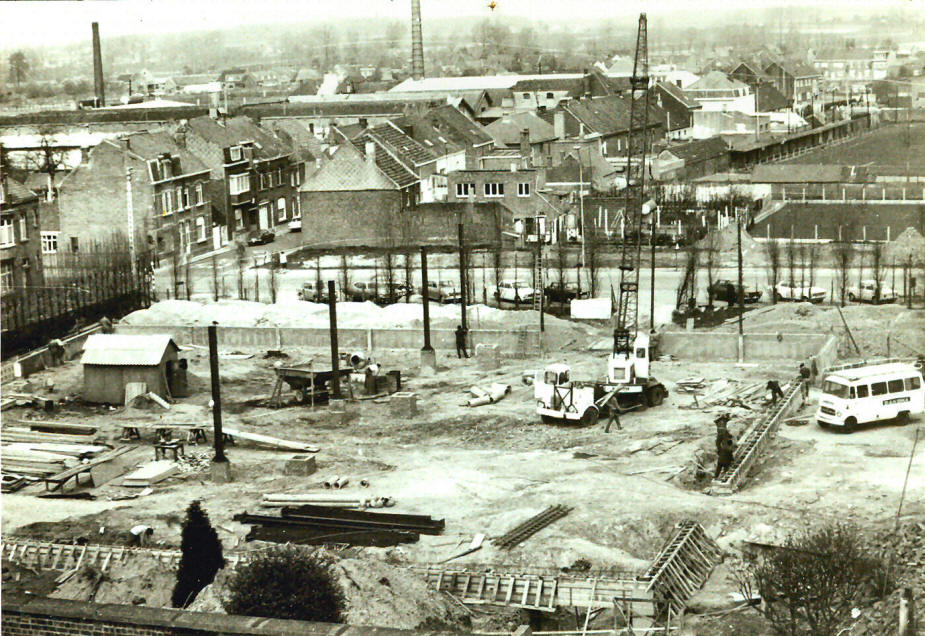

Op 25 maart komt het eerste volk van Wardenier voor de barak te monteren.

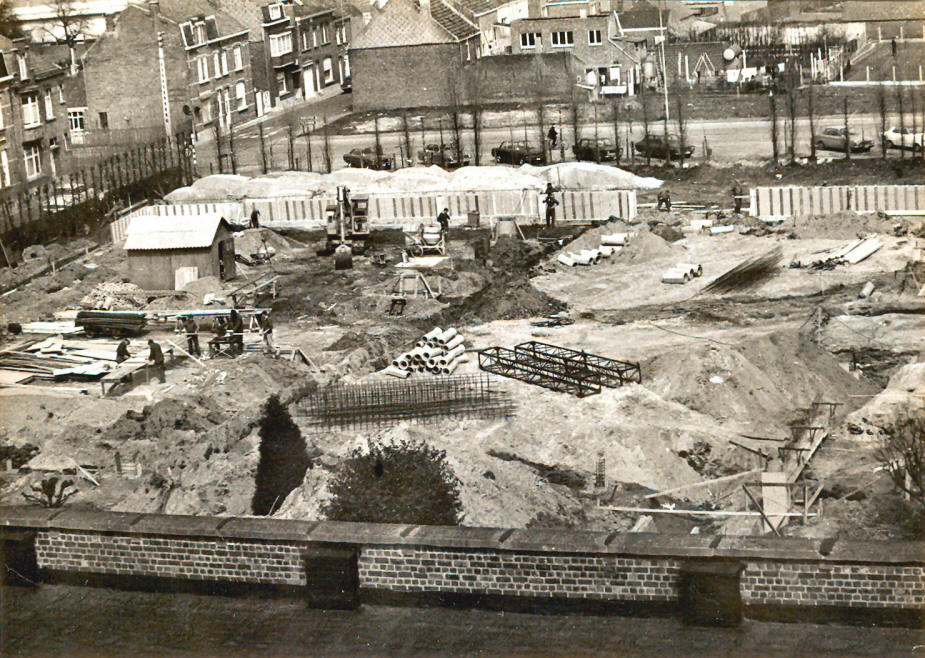

Op 1 april begint Wardenier definitief te werken; de  putten worden gemaakt.

De poutrels worden gemonteerd.

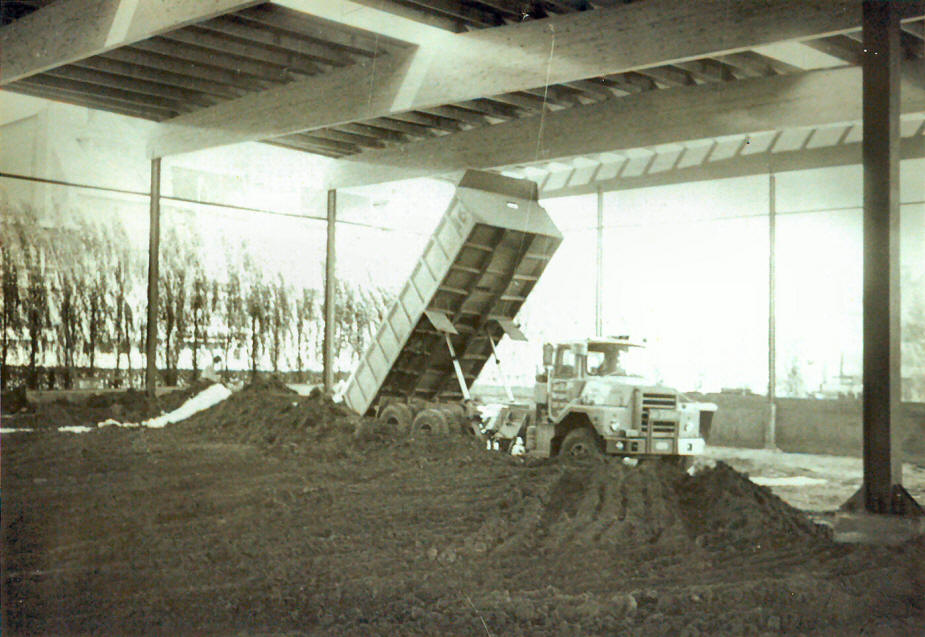

Vrijdag 2 april brengt Stallaert de eerste zeven auto’s grond.

Op 4 april worden de buiten  poutrels geplaatst.

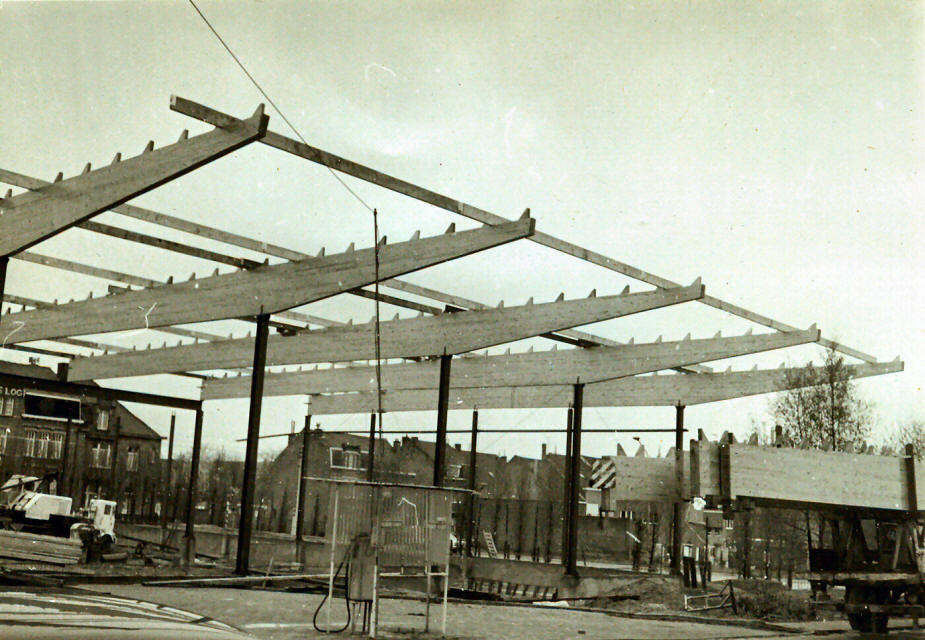

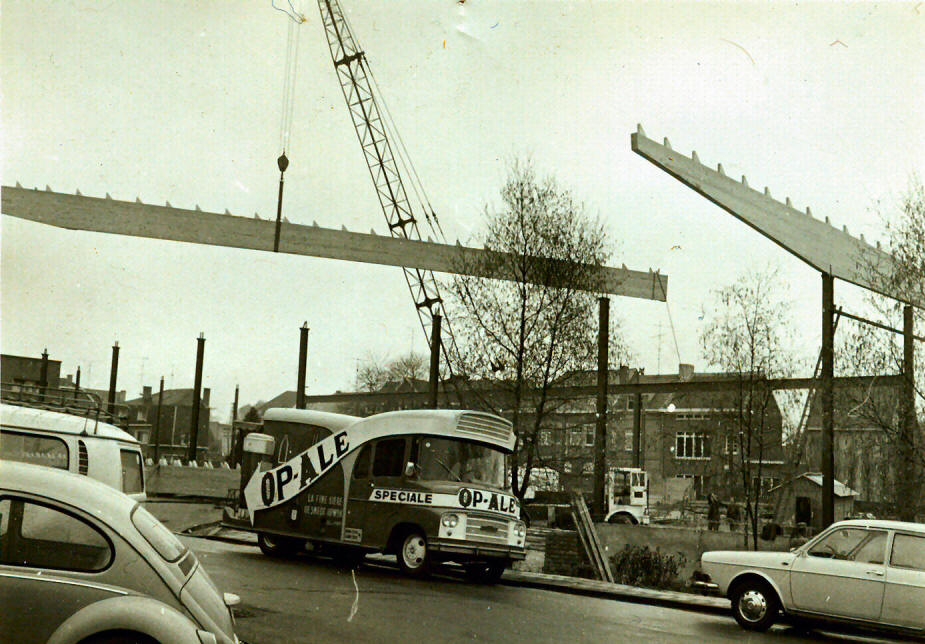

Op 24 april te 5u30 komt de eerste remorque met de spanten van 28m, tegen ’s avonds zijn deze geplaatst.

27 april zijn alle spanten alsook de dwarsbalken geplaatst.

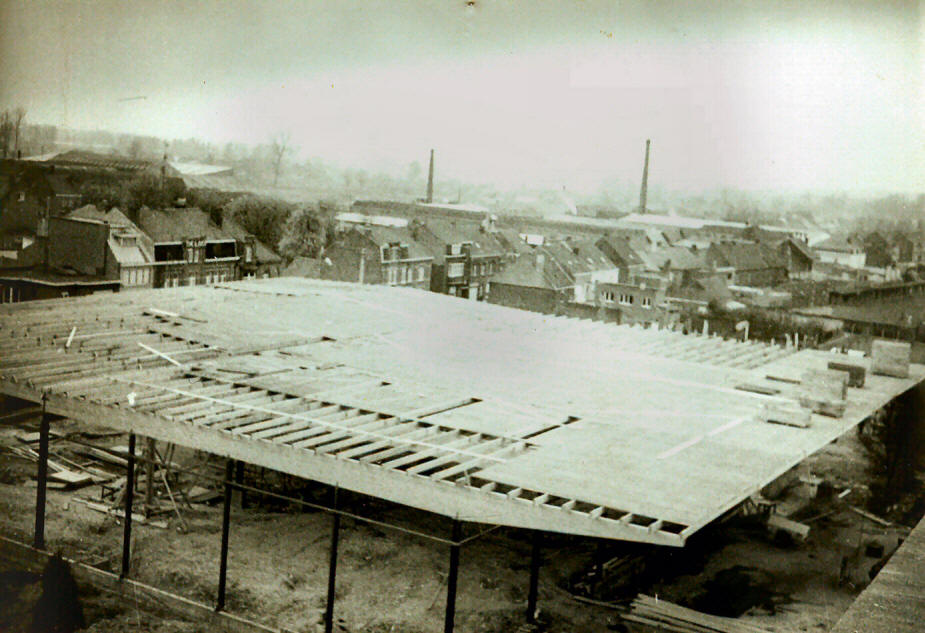

28 april: een transportbedrijf uit Nederland (Oosterhout) brengt de geïsoleerde heraklit-platen voor de dakbedekking.

7 mei: men begint de draad te slagen op het dak en 1 laag roofing  (firma Crabbé, Zoutleeuw)

Op 8 mei worden de wanden in geplaatst, de riolering en de façadesteen.

Op 11 mei voert Stallaert met man en macht voor de hall gemiddeld 1 meter aan te vullen.

Op 13 mei maakt Alfons Neukermans de sloep voor de verbinding Hall-stadsbeek.

Op 14 mei komen de Italianen voor de bevloering toe.

De directie zit op hete kolen: de hall is toegezegd voor de inhaling van de nieuwe burgemeester Leon Meersman.

Op 23 mei … nog amper 10 dagen ! Een Brusselse firma begint de beton aan te brengen. De eerste wagen steekt twee uur vast; 3 camions van Stallaert trekken tot er stukken zijn: slecht begin.

Er komt een pompinstallatie, nu loopt alles op wieltjes.

Op 18 en 19 mei wordt de laatste beton gegoten.

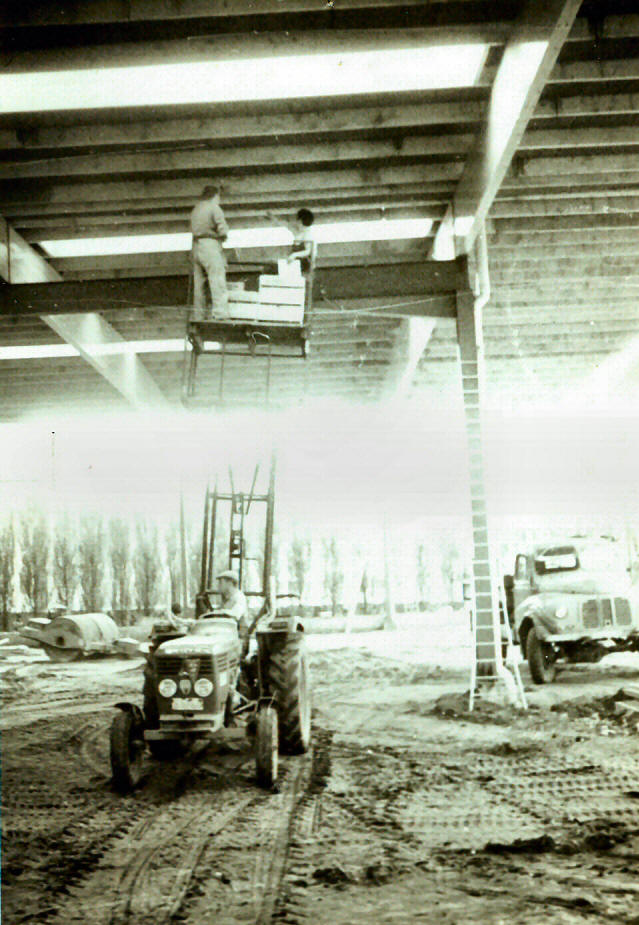

Op 20 mei begint Jef Meskens met de verlichting. De openingen voor de poorten worden met bachen afgespannen.

Op 23 mei is alles klaar: de burgemeester kan komen. Geluk dat de hall klaar is, rond 3u30 begint het te gieten. In de hall staan 1.900 stoelen; rond 10u stonden de mensen in de hall recht bij gebrek aan plaats. Deze hall is zeer snel gebouwd en zonder ongelukken.
